宁波中金石化有限公司(以下简称“中金石化”)位于宁波石化经济技术开发区岚山片区荣盛路1号,注册资金46亿,是一家以燃料油和石脑油为原料生产芳烃的高新技术企业,现为浙江荣盛控股集团所属的荣盛石化股份有限公司全资子公司。
中金石化2014年投资建设的200万吨/年芳烃项目于2015年6月投入试生产,2017年5月通过安全设施竣工验收;2015年备案建设年产300万吨PTA工程,PTA工程的PTA原料装置于2017年开始试生产,在2018年6月通过安全设施竣工验收,生产运行处于正常状态;装置运行稳定,通过了一次加工测试,两次技术标定,多项技改,两次紧急停车,2017年9月22日全厂停工大修,2017年11月7日开工。随着生产第二周期的稳定运行,也逐渐暴露出一些问题:
1)轻重污油罐:外购燃料油品质变差,装置运行检修周期缩短,临时维修,紧急抢修增加,原料与中间产品进出单元反冲洗过滤器压降上升,反冲洗次数增减,轻重污油产量上升,导致现有罐容不足威胁到部分装置停产进而影响到主装置停产。
2)减压渣油罐:渣油轻质装置局部停工紧急抢修过程中,则该装置无法接受减压渣油,受此影响燃料油分离装置也须停工,加氢改质也须停工,这样影响到芳烃及全厂停工,增设减压渣油储罐,则燃料油分离装置可继续运行,减压渣油可进减压渣油储罐,加氢改质和芳烃装置正常运行。
3)柴油罐:渣油轻质装置局部停工紧急抢修过程中,则加氢改质装置原料减少,为维持加氢改质继续运行,则需要更多的中间库存,按照加氢改质装置70%负荷估算,扣除燃料油分离装置55%低负荷运行产出的柴油量,约仍需补充50t/h额外柴油量去维持生产,中间罐容可维持加氢改质较长时间,为渣油轻质装置局部停工紧急抢修赢得更多时间和条件,保证公司芳烃装置正常运行。
4)蜡油罐:渣油轻质装置局部停工紧急抢修过程中,则加氢改质装置原料减少,为维持加氢改质继续运行,则需要更多的中间库存,按照加氢改质装置70%负荷估算,扣除燃料油分离装置55%低负荷运行产出的蜡油量,约仍需补充40t/h额外蜡油量去维持生产,中间罐容可维持加氢改质较长时间,为渣油轻质装置局部停工紧急抢修赢得更多时间和条件,保证公司芳烃装置正常运行。
5)二甲苯罐:因为逸盛新型材料有限公司PTA项目原料罐区依托中金石化的二甲苯罐区(此罐区划归逸盛新型材料有限公司PTA项目使用),加之台风影响中金二甲苯储存与外运,增加5台二甲苯罐可有效抵御台风及提高罐区储存能力,保证装置正常运行。

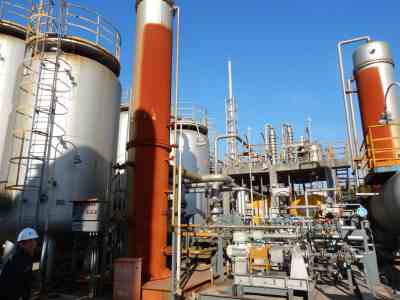

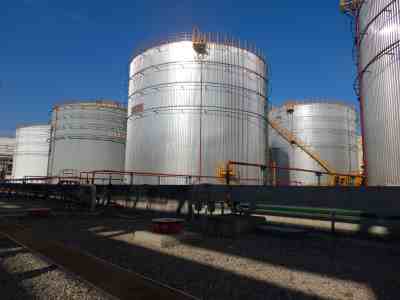

为了完善装置运行中存在的问题,保证装置的“安稳长满优”运行。对以下罐区进行扩建。本项目原建设规模为164000m³,包括2台3000m³储罐(轻/重污油罐)、4台6000m³(柴油罐)储罐、4台11000m³储罐(蜡油罐、渣油罐)、1台10000m³储罐(二甲苯罐)、4台20000m³储罐(二甲苯罐)及相配套的供料泵、供配电设施、自控系统、给排水及消防系统等。2020年10月委托北京国石安康科技有限公司出具设立安全评价报告(按15台储罐),2020年11月取得安全条件审查意见书(甬危化项目安条审字[2020]S0004)。2021年5月委托宁波中天工程有限公司出具安全设施设计专篇,2021年7月取得安全设施设计审查意见书(甬危化项目安设审字[2020]S0004)。
由于企业内部原因,本项目原拟新增4台20000m³、1台10000m³二甲苯罐及其配套泵棚、雨水池,其目的是用于PTA的原料储存及长输进罐,后通过对原二甲苯成品罐区的优化改造,已能满足现有PTA装置生产需求。所以,中间石化对建设内容进行了规划调整,决定取消4台20000m³、1台10000m³二甲苯罐及其配套的泵棚、雨水池建设且不再实施验收工作。
本项目于2022年6月15日完成中交,试生产日期为2023年3月16日-2024年3月15日,现罐区设施运行正常,安全设施经调试后正常运行,储运能力符合预期要求,试运行期间无事故发生。
